垫江县水利局关于垫江县G350澄溪至群力段新改建工程洪水影响评价的批复

日期:2023-03-22


重庆兴垫交通枢纽建设有限公司

根据你司关于垫江县G350澄溪至群力段新改建工程的行政许可申请(项目代码:2207-500231-04-01-115689),我局组织专家对《垫江县G350澄溪至群力段新改建工程洪水影响评价报告》进行了审查。根据《行政许可法》第三十八条、《水行政许可实施办法》第三十二条第一项规定和专家评审意见,现就该工程洪水影响评价作出批复如下:

一、同意打渔溪、萧家沱河防洪评价标准为20年一遇,黄家坝中桥100年一遇,K1+225涵洞50年一遇,施工期洪水导流防洪标准为5年一遇。

二、原则同意涉河建设方案及涉河建设方案的洪水影响评价结论。

本项目为垫江县G350澄溪至群力段新改建工程。

本次新改建工程全长约10.37公里。澄溪卧龙至十字村段(与G243复线平交处),拟采用设计速度60公里/小时一级公路标准建设。一级公路长约4.89公里。其中,卧龙至澄溪互通段采用双向四车道路基宽度21.5米,澄溪互通至十字村段采用双向六车道路基宽度28.5米。十字村至终点群力段,拟采用设计速度40公里/小时、双向两车道路基宽度8.5米的二级公路标准建设。二级公路长约5.48公里。

垫江县G350澄溪至群力段新改建工程新建1跨河桥梁(黄家坝中桥),桩号位于K3+429处。黄家坝中桥设计为3跨,跨径为16.0m,总跨径为48.0m,桥梁全长54.0m

垫江县G350澄溪至群力段新改建工程共设32座涵洞工程,仅1座涵洞道路桩号K1+225处涉卧龙河右岸小支流萧家沱河段。

垫江县G350澄溪至群力段新改建工程报告和图纸中所涉及的坐标系统为2000国家大地坐标系(CGCS2000),高程为1985国家高程基准。工程涉河建设主要参数、控制坐标如下表:

黄家坝中桥涉河建设方案主要参数特征参数表

序号

涉河项目类别

涉河建筑物类别

特征参数名称

单位

数量

备注

1

桥梁


长度

m

54


2


宽度

m

44


3


高度

m

5.41


4


总跨径

m

48


5


跨数

3


6


评价河段河道防洪标准

年一遇

20


7


评价桥梁防洪标准

年一遇

100


8


桥轴线与主流方向夹角

90


9


设计洪峰流量

m3/s

194.39


10


设计洪水位

m

396.780


11


桥梁梁底最低高程

m

397.805


12


桥下净空高度

m

6.12


13


施工期防洪标准

年一遇

5


14


施工期洪峰流量

m3/s

5.53


15


占用河道岸线面积

m2

704


黄家坝中桥控制坐标表

位置

控制点

X

Y

备注

A0桥台

A0--a

3346459.661

430853.268

桥台角点

A0--b

3346441.482

403842.114

A0--c

3346439.905

430841.147

A0--d

3346422.090

430830.212

A1桥台

A1--a

3346467.402

430839.832

桥台角点

A1--b

3346449.587

430828.902

A1--c

3346443.010

430827.935

A1--d

3346430.196

430817.006

A2桥台

A2--a

3346474.723

430827.898

桥台角点


A2--b

3346456.908

430816.969

A2--c

3346455.331

430816.002

A2--d

3346437.517

430805.073

A3桥台

A3--a

3346482.828

430814.686

桥台角点

A3--b

3346465.014

430803.757

A3--c

3346463.437

430802.790

A3--d

3346445.622

430791.861

K1+225涵洞涉河建设方案主要参数特征参数表

序号

涉河项目类别

涉河建筑物类别

特征参数名称

单位

数量

备注

1

涵洞


长度

m

58.5


2


孔数

1


3


孔径

m

4*4


4


评价河段河道防洪标准

年一遇

20


5


评价涵洞防洪标准

年一遇

50


6


桥轴线与主流方向夹角

65


7


设计洪峰流量

m3/s

14.17


8


设计洪水位

m

390.79


9


涵洞进口高程

m

390.000


10


涵洞出口高程

m

389.712


11


施工期防洪标准

年一遇

5


12


施工期洪峰流量

m3/s

1.60


K1+225涵洞控制坐标表

位置

控制点

X

Y

备注

涵洞

Q1

3345422.807

432742.352

中心线

Q2

3345411.490

432738.630

Q3

3345400.193

432734.907

三、有关要求

(一)你司要与相关单位沟通协调,妥善处理好工程涉及的第三方合法水事权益,工程须按照有关法律法规的规定,取得相关部门同意后方能实施。

(二)修建桥梁处河道应清淤清平,对护岸进行防护,桥址处河道上下游应顺畅连接。

(三)桥梁两岸桥台上、下游要与原河岸坡度衔接一致。

(四)本涉河建设项目的实施由县水旱灾害防范和河道管护站负责监督管理,并服从防汛指挥部门的统一指挥。工程开工前,将施工安排报送县水旱灾害防范和河道管护站备案;并由具有测量资质的单位施放工程建设控制坐标,我局将对工程建设控制坐标施放情况及工程实际建设情况进行检查复核;项目法人要充分重视河道保护工作,严禁向河道内倾倒弃土弃渣,施工完工后应及时拆除施工设施,清除弃渣等阻碍物,确保行洪安全;项目法人应在汛前编制完成年度度汛方案和抢险应急预案并报防汛指挥机构和工程所在镇街备案。

(五)工程竣工后,水利部门不再组织涉河事项专项验收,其项目主管部门组织的综合验收应有水利部门参与。工程经验收合格后方可启用。

(六)本行政许可决定有效期为三年,自签发之日起计算。期满后,若该工程未开工建设,本许可决定自行失效,若要继续建设,应重新履行行政许可手续。工程建设过程中涉河建设方案有较大变更的,应按规定重新办理许可手续。

(七)项目法人应严格按照批复的内容和要求实施。

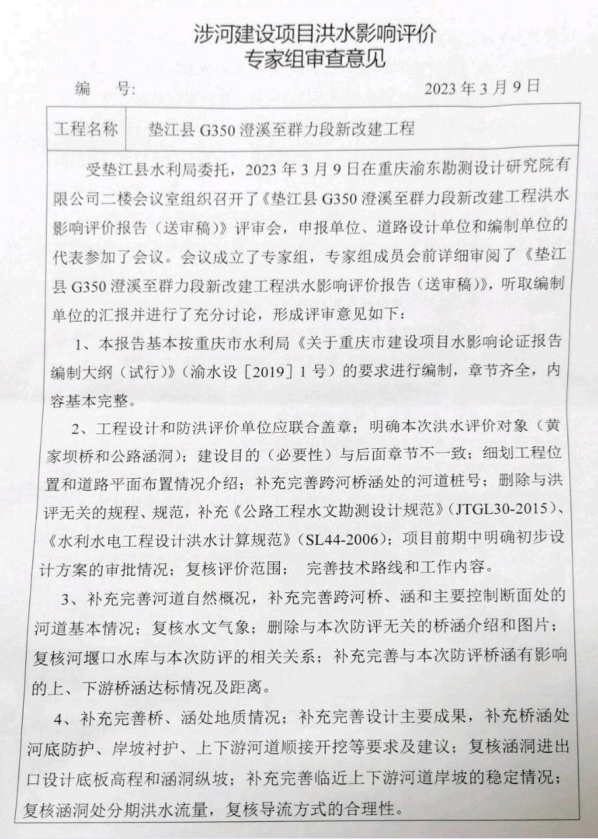

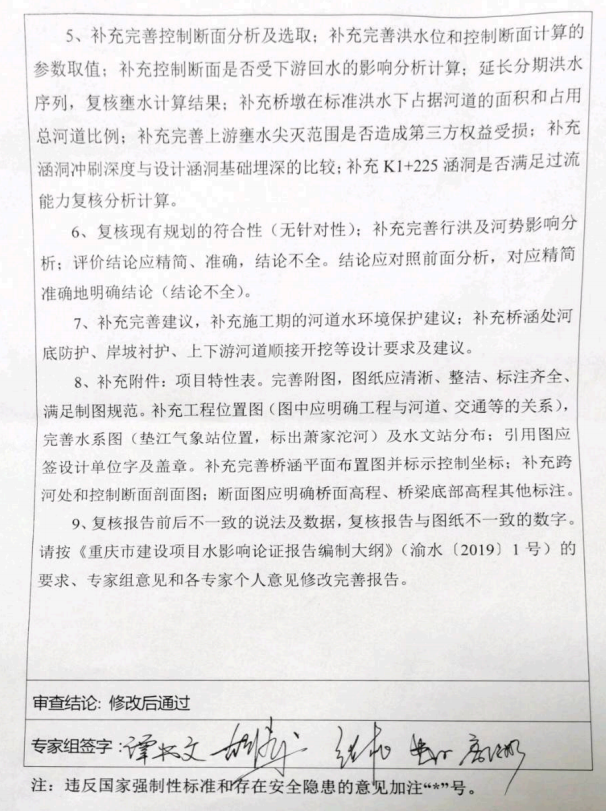

附件:《垫江县G350澄溪至群力段新改建工程洪水影响评价报告》专家评审意见
